Pregunta 4 (a, b) · Organització Empresarial UDL Juny 2018

Tema: Programación de proyectos: PERT y camino crítico · Del examen Juny (2018)

Enunciado

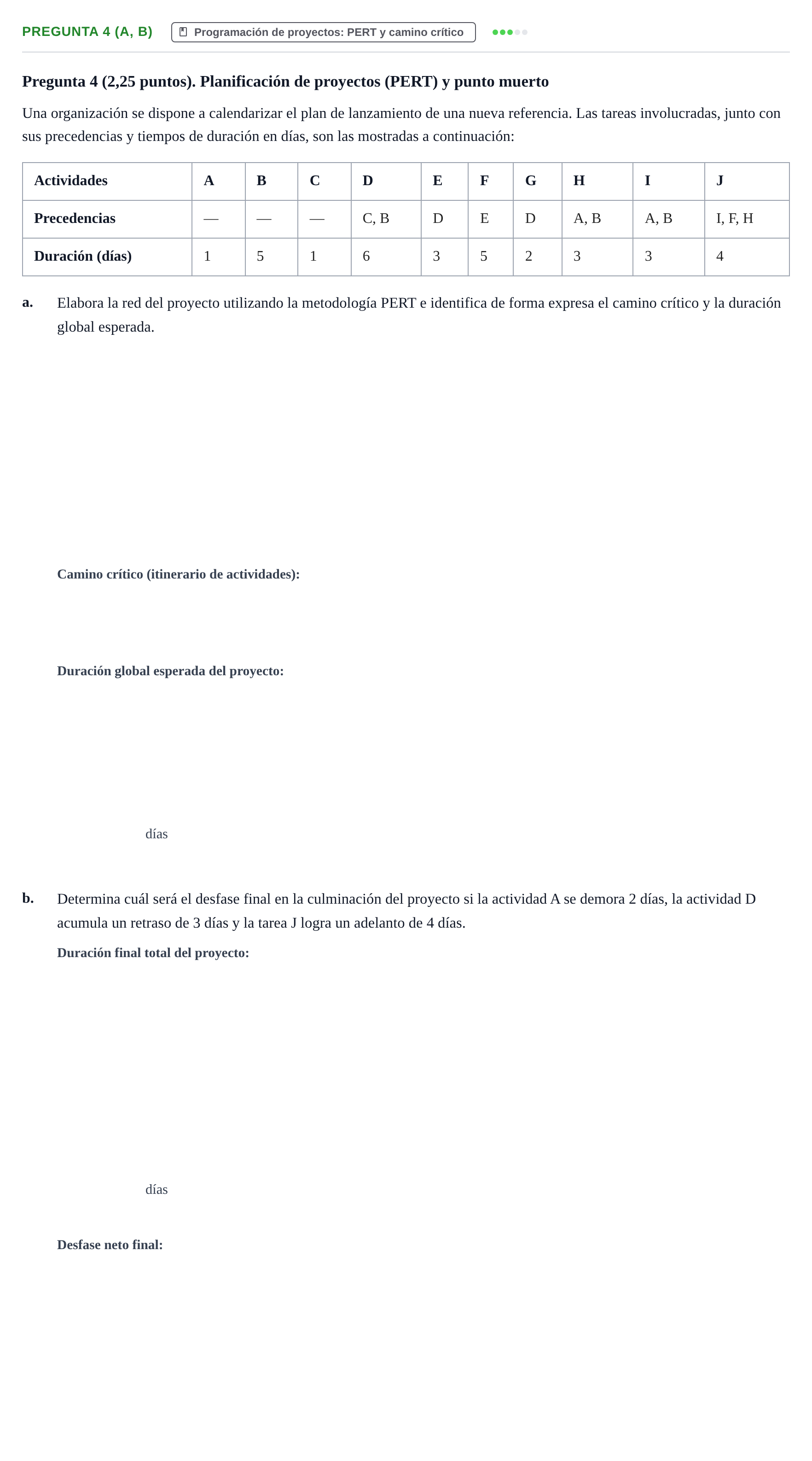

Pregunta 4 (2,25 puntos). Planificación de proyectos (PERT) y punto muerto

Una organización se dispone a calendarizar el plan de lanzamiento de una nueva referencia. Las tareas involucradas, junto con sus precedencias y tiempos de duración en días, son las mostradas a continuación:

Actividades · A · B · C · D · E · F · G · H · I · J

Precedencias · — · — · — · C, B · D · E · D · A, B · A, B · I, F, H

Duración (días) · 1 · 5 · 1 · 6 · 3 · 5 · 2 · 3 · 3 · 4

a.

Elabora la red del proyecto utilizando la metodología PERT e identifica de forma expresa el camino crítico y la duración global esperada.

días

b.

Determina cuál será el desfase final en la culminación del proyecto si la actividad A se demora 2 días, la actividad D acumula un retraso de 3 días y la tarea J logra un adelanto de 4 días.

días

Enunciado: Pregunta 4 (a, b) · Organització Empresarial UDL Juny 2018

Solución

Según los criterios oficiales de corrección

a. Elabora la red del proyecto utilizando la metodología PERT

Solución: Grafo de precedencias PERT con nodos de sucesos y arcos correspondientes a las actividades A(1), B(5), C(1), D(6), E(3), F(5), G(2), H(3), I(3) y J(4), con D precedida por C y B (o ficticia desde C y B), E y G precedidas por D, F por E, H e I por A y B, y J precedida por I, F y H.

a. Identifica de forma expresa el camino crítico

Solución: B - D - E - F - J

a. Duración global esperada

Solución: 23

b. Duración total final del proyecto tras las desviaciones

Solución: 22

b. Desfase final en la culminación del proyecto

Solución: Se adelanta 1 día / -1 día

La explicación paso a paso, hecha con IA, es Premium. Premium

Resuélvelo aquí mismo: corrección automática, pistas y solución paso a paso.

Pregunta 5 - PERT · Juny 2016 ›

Más ejercicios de Programación de proyectos: PERT y camino crítico
